Leistungsphasen nach HOAI – einfach erklärt

HOAI Gutachter

Alexander Fleming

HOAI Sachverständiger

08.05.2026

HOAI Leistungsphasen

Leistungsphasen nach HOAI – einfach erklärt

Die HOAI („Honorarordnung für Architekten und Ingenieure“) legt traditionell 9 Leistungsphasen für Planungsaufträge fest. Jede Phase umfasst bestimmte Grundleistungen (die notwendigen Arbeitsschritte) mit zugehörigem Honoraranteil. Seit der HOAI-Novelle 2021 sind die Honorarsätze aber nur noch empfohlene Richtwerte – verpflichtende Mindest- oder Höchstsätze gibt es nicht mehr.

Für Verbraucher gelten besondere Informationspflichten: Architekten müssen vor Vertragsabschluss darauf hinweisen, dass auch abweichende Honorare möglich sind. Fehlt dieser Hinweis, gilt der frühere Basishonorarsatz (früher Mindestsatz) automatisch als vereinbart.

In diesem Artikel erklären wir in verständlicher Form alle 9 Leistungsphasen (1 bis 9) mit ihren Zielen, typischen Aufgaben, Arbeitsergebnissen und Honoraranteilen. Zudem fassen wir den aktuellen rechtlichen Stand der HOAI zusammen (Bindungswirkung vs. Orientierungscharakter) und erläutern wichtige Gerichtsentscheidungen und Änderungen (EuGH-Urteil 2019, HOAI 2021, BGH-Urteil 2022).

An konkreten Beispielen zeigen wir, wie die Phasen in Bau- oder Umbauprojekten ablaufen. Auch praktische Tipps für Bauherrn und Planer runden den Beitrag ab. Abschließend finden Sie FAQs und Meta-Informationen für SEO.

Rechtslage und Leitlinien der HOAI

Die HOAI ist eine Rechtsverordnung (gestützt auf das Architekten- und Ingenieurleistungsgesetz – ArchLG) und definiert Grundleistungen und Honorarrahmen. Ein EuGH-Urteil vom 4.7.2019 (C‑377/17) erklärte jedoch die früheren verbindlichen Mindestsätze als EU-rechtswidrig. Daraufhin änderten Bundesgesetzgeber und Ministerien HOAI und ArchLG; seit 1.1.2021 enthält die neue HOAI 2021 kein verpflichtendes Preisrecht mehr. Das bedeutet: Für Grundleistungen gelten keine festen Mindest- oder Höchstsätze mehr, sondern nur noch Honorartafeln als Richtwerte. In der Praxis können Architekt und Bauherr das Honorar grundsätzlich frei verhandeln – Honorare innerhalb der früheren HOAI-Spannen gelten als „angemessen“ und damit empfehlenswert.

Wichtig ist die neue Hinweispflicht bei Verbrauchern: Abschlussverträge mit privaten Auftraggebern bedürfen eines schriftlichen Hinweises, dass auch ein höheres oder niedrigeres Honorar als in den HOAI-Tabellen vereinbart werden kann. Erfolgt dieser Hinweis nicht (oder zu spät), gilt automatisch der frühere Basishonorarsatz (entsprechend dem alten Mindestsatz) als vereinbart. Wird dagegen ein niedrigeres Honorar ohne Hinweis vereinbart, bleibt diese geringere Vergütung gültig.

Bei Altverträgen, die vor 2021 geschlossen wurden, entschied der BGH im Juni 2022, dass die früheren verbindlichen Mindestsätze für Architekten- und Ingenieurleistungen weiter Anwendung finden. Bauherren können also auch heute bei Altverträgen noch auf die alten HOAI-Mindestsätze pochen. Für neue Verträge gilt dagegen das „Lockerverfahren“: Preise nach HOAI sind nur noch Empfehlungen.

Die Leistungsphasen 1–9 bleiben hingegen unverändert (siehe weiter unten und Tabelle). Sie bilden den klassischen Ablauf eines Planungs- und Bauprozesses. Die Systematik und Inhalte der Grundleistungen in jeder Phase haben sich durch die HOAI-Novelle 2021 nicht verändert – nur das Preisrecht (also die Bindungswirkung der Sätze) wurde angepasst.

Grundleistungen vs. Besondere Leistungen

Die HOAI unterscheidet zwischen den Grundleistungen eines Leistungsbilds (hier: Gebäude und Innenräume) und Besonderen Leistungen. Grundleistungen sind diejenigen Arbeiten, „die zur ordnungsgemäßen Erfüllung eines Auftrags im jeweiligen Leistungsbild regelmäßig erforderlich sind“. Sie sind in den Leistungsphasen 1–9 aufgeführt und mit einem Honoraranteil bewertet. Besondere Leistungen dagegen sind Sonderaufgaben (z.B. umfangreiche Vermessungen, technische Gutachten oder spätere Leistungsänderungen), die zusätzlich und gesondert zu vereinbaren und zu vergüten sind. Die Tabellen in [30][32] zeigen Beispiele solcher besonderer Leistungen; sie sind aber nicht abschließend. Im Zweifelsfall sollte der Architektenvertrag genau regeln, welche Leistungen zu Grunde gelegt werden – Vollständigkeit ist Sache der Vertragspartner, nicht der HOAI.

Tabellen- und Ablauf-Übersicht der Leistungsphasen



Phase

Bezeichnung

Hauptaufgaben (Grundleistungen)

Typische Ergebnisse

Honoraranteil (Gebäudeplanung)

LPH 1

Grundlagenermittlung

Klärung der Aufgabenstellung; Bauherrengespräch; Bedarfs-/Statusanalyse; Beratung zum Leistungsbedarf

Raum- und Funktionsprogramm, Standort- und Bedarfsanalyse, grober Projektzeit- und Kostenrahmen

ca. 2 %

LPH 2

Vorplanung

Entwicklung erster Planungskonzepte (Vorentwurf) und Varianten; Abstimmung der Zielvorstellungen und mit Fachplanern; Grobkostenermittlung nach DIN 276

Grobkostenschätzung, erster Terminplan, Planungs- und Genehmigungskonzept

ca. 7 %

LPH 3

Entwurfsplanung

Ausarbeitung des Vorentwurfs zu einem schlüssigen Entwurf; Koordination aller Planungsbeteiligten; Objektbeschreibung; Kostenberechnung nach DIN 276

Genehmigungsfähiger Entwurf, Kostenberechnung, aktualisierter Terminplan

ca. 15 %

LPH 4

Genehmigungsplanung

Zusammenstellen und Einreichen aller Unterlagen (Pläne, Nachweise) für öffentliche Genehmigungen (z.B. Bauantrag)

Genehmigungsunterlagen, Nachweise und Anträge für Behörden; ggf. Ergänzungen nach Behördengesprächen

ca. 3 %

LPH 5

Ausführungsplanung

Detailplanung bis zur Ausführungsreife: ausführungsreife Zeichnungen (Grundrisse, Schnitte, Details); Koordination aller Fachpläne; Aktualisierung von Planung und Terminplan

Ausführungsreife Pläne und Details, aktualisierter Zeitplan; fertig beschriebene Pläne für Handwerker

ca. 25 %

LPH 6

Vorbereitung der Vergabe

Erstellung von Leistungsbeschreibungen und Leistungsverzeichnissen; Mengen- und Kostenermittlung auf Basis der Ausführungsplanung

Leistungsverzeichnisse, Vergabeterminplan, kalkulierte Projektkosten (Baukosten)

ca. 10 %

LPH 7

Mitwirkung bei der Vergabe

Prüfung und Wertung eingehender Angebote, Kommunikation mit Bietern; Erstellen eines Vergabevorschlags; Dokumentation des Vergabeverfahrens

Angebots- und Preisspiegel, Vergabevorschlag, fertig vorbereiteter Bauvertrag

ca. 4 %

LPH 8

Objektüberwachung (Bauüberwachung) und Dokumentation

Überwachung der Bauausführung auf Vertragserfüllung; Rechnungsprüfung und Kostenkontrolle; Abnahmen; Führung von Bautagebuch und Abnahmeprotokollen

Bauleitung (Baufeldüberwachung), geprüfte Rechnungen, Abnahmeprotokolle, Mängellisten, aktualisierte Kostenübersicht

ca. 32 %

LPH 9

Objektbetreuung

Betreuung nach Fertigstellung: Mängelfeststellung und -beseitigung innerhalb der Verjährungsfristen; Freigabe von Sicherheitsleistungen

Abnahme-Mängelkatalog, Dokumentation zur Gewährleistung (z.B. Wartungsanleitungen)

ca. 2 %

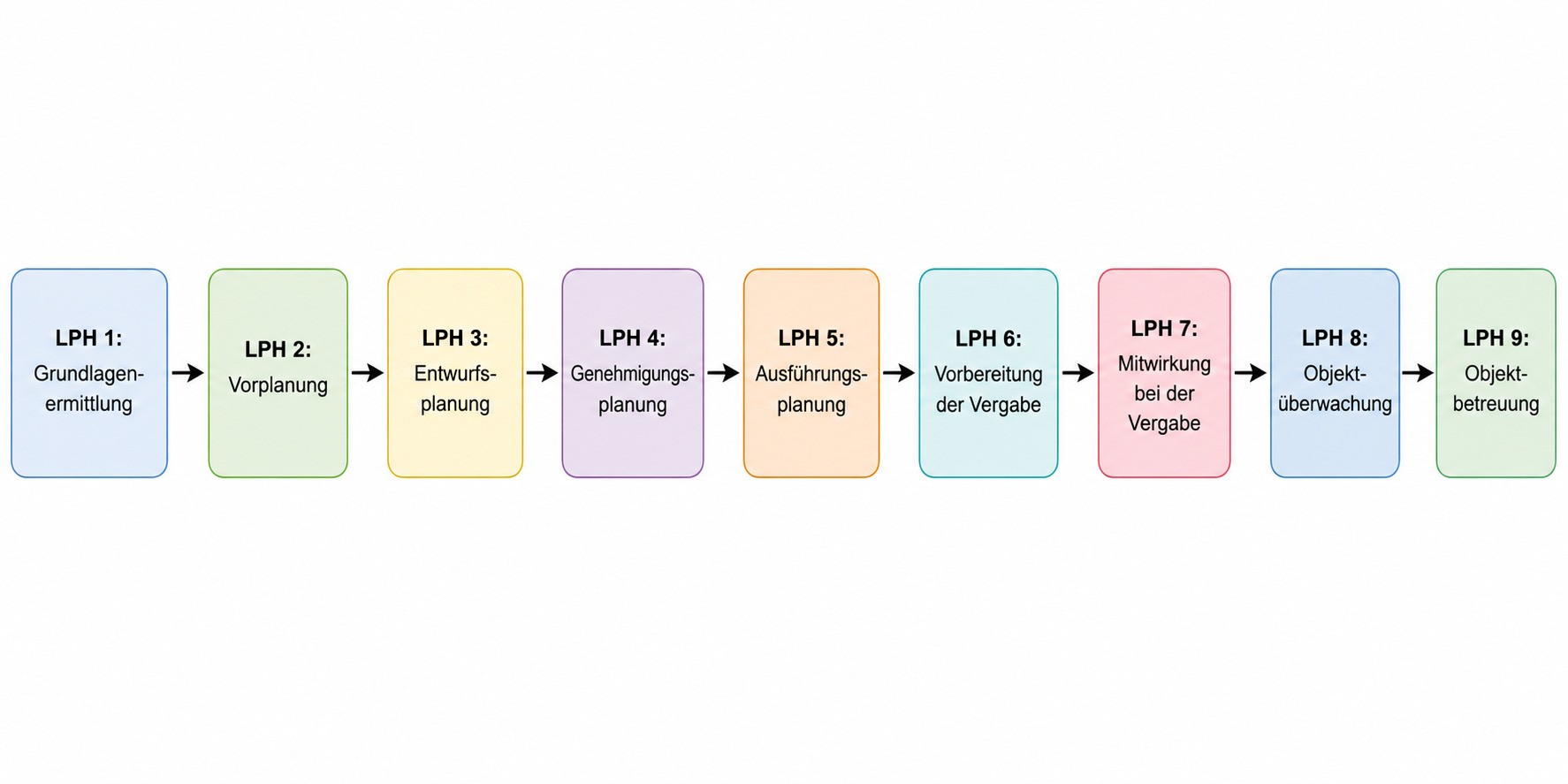

Abbildung: Ablauf der Leistungsphasen. Der Diagrammfluss zeigt, wie die Phasen 1 bis 9 in logischer Reihenfolge aufeinander aufbauen. Zwischen allen Phasen findet Abstimmung statt (Fachplaner, Behörden, Bauherr).


Kostenlose HOAI Beratung

Wenn Sie Fragen zur HOAI haben, beraten wir Sie gerne 30 Minuten absolut kostenlos und unverbindlich.


Leistungsphase 1: Grundlagenermittlung (Projekt- und Planungsvorbereitung)

Zweck: Die Grundlagenermittlung legt die Basis für das ganze Projekt. Sie klärt die Aufgabenstellung, die Rahmenbedingungen (Budget, Zeit) und die Ziele des Bauherrn. Typische Teilaufgaben sind beispielsweise die Erfassung der Bauherrenvorstellungen, eine Bestands- und Standortanalyse, das Ermitteln des Kostenrahmens und die Vorbereitung eines ersten Raum- oder Funktionsprogramms. Oft führt der Architekt ein erstes Gespräch mit dem Bauherrn und nimmt sich Zeit für eine Ortsbesichtigung. Am Ende stehen meist ein grundlegendes Planungskonzept, ein grober Kosten- und Zeitrahmen sowie Entscheidungen über den weiteren Planungsumfang. Beispiel: Bei einem Hausbau ermitteln Architekt und Bauherr in dieser Phase gemeinsam den genauen Raumbedarf (z.B. Anzahl der Zimmer), werten den Baugrund aus und legen das Budget fest. Ein Ergebnis könnte ein erstes Raumprogramm oder eine Standortanalyse sein.

Honorar/Umfang: Diese Phase ist vergleichsweise kurz (siehe Tabelle) und umfasst etwa 2 % des Gesamt-Honorars. Dennoch ist sie entscheidend für einen reibungslosen Ablauf. Tipp: Nutzen Sie LPH 1, um alle offenen Fragen zu klären. Falsche Annahmen können hier schnell kostspielig werden. Wenn sich die Projektanforderungen später ändern, werden später aufwändige Nachträge nötig.

Leistungsphase 2: Vorplanung

Zweck: Aufbauend auf den Ergebnissen der Grundlagenermittlung entwickelt der Architekt in der Vorplanung erste konkrete Entwurfsvorschläge. Hier werden Nutzungskonzept und Bauvolumen mit Varianten geprüft und auf Wirtschaftlichkeit hin bewertet. In der Vorplanung finden Abstimmungen mit Fachplanern (z.B. Statik, haustechnische Planung) und eine Kostenschätzung nach DIN 276 statt. Das Ziel ist ein stimmiges Vorentwurfskonzept, das der Genehmigung oder der weiteren Ausarbeitung zugrunde gelegt wird.

Typische Aufgaben/Ergebnisse: Entwurf eines ersten Architekturkonzepts (Lageplan, erste Grundrisse, Schnitte), erste bauliche Varianten zum Vergleich, Ermittlung eines Kostenrahmens und eines groben Zeitplans. Praxis-Tipp: In dieser Phase sollte der Kostenrahmen auf Plausibilität geprüft werden. Geben Sie dem Architekten alle nötigen Vorgaben (Kostenobergrenzen, technische Standards), damit der Vorentwurf realistische Zahlen liefert. Ein konkretes Ergebnis können detaillierte Skizzenpläne oder ein dynamisches 3D-Modell sein, um die weiteren Entscheidungen zu untermauern.

Honorar/Umfang: Die Vorplanung beansprucht etwa 7 % des Gesamthonorars. In manchen Projekten wird erst nach erfolgreicher Vorlage der Vorplanung entschieden, ob es weitergeht.

Leistungsphase 3: Entwurfsplanung

Zweck: In der Entwurfsplanung wird das in LPH 2 gewählte Konzept technisch und funktional ausgearbeitet. Hier fasst der Architekt alle Anforderungen (Stadtplanung, Gestaltungs-, Raum-, Technik- und Kostenanforderungen) zusammen und führt den Entwurf bis zur Genehmigungsreife weiter. Wichtige Leistungen sind die Koordination aller Fachplaner (Tragwerksplaner, Energieplanung, etc.), die Erstellung einer ausführlichen Objektbeschreibung und eine aktualisierte Kostenberechnung nach DIN 276.

Typische Aufgaben/Ergebnisse: Detaillierte Planzeichnungen (Grundrisse, Ansichten, Schnitte), Beschreibungen und Nachweise, überarbeitete Kostenberechnung und Terminplan. Der Bauherr erhält einen vollständigen Entwurfsplan, der die spätere Genehmigung vorbereitet. Praxis-Tipp: Änderungswünsche sollten in dieser Phase klar kommuniziert werden, da spätere Änderungen aufwändig sind. Achten Sie auch hier auf eine sorgfältige Kostenkontrolle – die Entwurfsplanung nimmt ca. 15 % des Gesamt-Honorars ein und prägt damit den größten Teil der Planungsvergütung.

Leistungsphase 4: Genehmigungsplanung

Zweck: Die Genehmigungsplanung dient der behördlichen Freigabe des Projekts. Der Architekt stellt alle dafür nötigen Unterlagen zusammen und reicht sie bei den zuständigen Stellen ein. Das kann Bauanträge oder andere Anträge (z.B. Ausnahmegenehmigungen) umfassen. Gegebenenfalls führt der Architekt Verhandlungen mit Behörden oder Nachbarstimmen durch.

Typische Aufgaben/Ergebnisse: Erstellung und Einreichung aller erforderlichen Pläne, Berechnungen und Formulare für die Baugenehmigung. Bei Genehmigungsverfahren anfallende Änderungen oder Nachträge in den Unterlagen werden noch ergänzt. Praxis-Tipp: Planen Sie genügend Puffer für die Bearbeitungszeiten der Behörden ein. Diese Phase ist kurz (ca. 3 % des Honorars) – die eigentliche Dauer liegt in der Behördendurchlaufzeit.

Leistungsphase 5: Ausführungsplanung

Zweck: Mit der Ausführungsplanung erstellt der Architekt die endgültigen, ausführungsreifen Pläne, auf deren Grundlage das Gebäude gebaut wird. Hier werden alle Details geklärt: Konstruktionszeichnungen, Ausführungsdetails, ggf. auch 3D-Modelle. Der Architekt stimmt alle technischen Zeichnungen (Statik, Haustechnik, Detailbau) miteinander ab und passt ggf. noch Termine oder Kostenschätzungen an.

Typische Aufgaben/Ergebnisse: Vollständige Bauzeichnungen (Grundrisse, Schnitte, Lageplan) im Maßstab, Detailpläne (z.B. Schal-, Bewehrungs-, Fassadendetails), Materialangaben und aktualisierter Gesamtterminplan. Die Ausführungsplanung bildet mit ca. 25 % den größten Honoraranteil. Praxis-Tipp: Achten Sie auf eine enge Abstimmung mit Fachingenieuren, um Nachbesserungen zu vermeiden. Je nach Projekt können hier auch Werkstatt- oder Fertigungszeichnungen (Holz/Fertigteile) hinzukommen.

Leistungsphase 6: Vorbereitung der Vergabe

Zweck: In LPH 6 werden die vergabefähigen Unterlagen erstellt. Der Architekt erstellt Leistungsverzeichnisse und technische Beschreibungen (bepreiste Mengenverzeichnisse) für alle Gewerke auf Basis der Ausführungsplanung. Er legt fest, welche Leistungen ausgeschrieben werden und ermittelt die dafür notwendigen Mengen. Ziel ist ein vollständig bepreisbares Leistungsverzeichnis, das die Bieterangebote ermöglicht.

Typische Aufgaben/Ergebnisse: Erstellen eines Vergabeterminplans, fertige Leistungsbeschreibungen für jede Gewerke (mit Mengenansätzen) und eine Kostenkontrolle (Vergleich neuer Kosten mit Entwurfsberechnung). Die Unterlagen werden fertig zusammengestellt, sodass es an die Ausschreibung gehen kann. Praxis-Tipp: Vermeiden Sie Lücken in den Leistungsverzeichnissen (sonst drohen Nachträge). Nehmen Sie rechtzeitig Abstimmungen mit Fachplanern vor (z.B. für komplexe Technik), denn Fehler hier führen zu vergaberechtswidrigen oder teuren Angeboten.

Leistungsphase 7: Mitwirkung bei der Vergabe

Zweck: Während der Vergabephase unterstützt der Architekt Bauherrn und Nachunternehmer bei der Angebotsauswertung und Vergabeentscheidungen. Er holt Angebote ein, prüft sie fachlich und wirtschaftlich und schlägt eine Vergabe vor.

Typische Aufgaben/Ergebnisse: Vergleich und Wertung aller Angebote (Erstellen von Preisspiegeln), Führen von Bietergesprächen, Erstellen eines Vergabevorschlags sowie Unterlagen für den Bauvertrag. Nachträglich prüft er die tatsächliche Vertragsleistung (Abgleich der Ausschreibung mit der Kostenberechnung). Praxis-Tipp: Hier zahlt sich Sorgfalt aus: Eine saubere Prüf- und Vergabedokumentation schützt später vor Ärger (z.B. bei Nachträgen oder rechtlichen Fragen). Die Mitwirkung bei der Vergabe entspricht ca. 4 % des Honorars.

Leistungsphase 8: Objektüberwachung (Bauüberwachung) und Dokumentation

Zweck: Die Objektüberwachung ist die umfangreichste Leistungsphase (ca. 32 % des Honorars). Hier begleitet der Architekt oder eine von ihm beauftragte Bauleitung die eigentliche Bauausführung. Er überwacht, ob die Bauarbeiten nach Plänen, Vorschriften und Verträgen ausgeführt werden. Dazu gehören laufende Abstimmungen der Baustellenabläufe, Qualitätskontrolle (Material, Ausführung) und Kostenkontrolle (Vergleich von Aufmaßen und Rechnungen mit dem Vertrag).

Typische Aufgaben/Ergebnisse: Regelmäßige Baustellenbegehungen, Überprüfung und Abnahme von Teilleistungen, Dokumentation im Bautagebuch, Rechnungsprüfung (Aufmaße), Kostenfeststellung (z.B. nach DIN 276) und Beseitigung von Mängeln. Der Architekt führt Abnahmen durch und erstellt Abnahmeprotokolle mit Mängellisten. Am Ende dieser Phase ist das Gebäude fertiggestellt, alle Bauleistungen abgenommen und Mängel dokumentiert. Praxis-Tipp: Legen Sie Verbindlichkeiten für Fristen fest (z.B. Mängelbeseitigung); proaktive Kommunikation mit Bauunternehmern vermeidet Rückstände.

Leistungsphase 9: Objektbetreuung (Gewährleistungsphase)

Zweck: Diese Phase beginnt nach Fertigstellung und Abnahme des Baus. Der Architekt betreut das Objekt während der Gewährleistungszeit. Er überprüft – häufig auf Wunsch des Bauherrn – etwa zwei Jahre lang, ob Mängel auftreten und begleitet deren Beseitigung.

Typische Aufgaben/Ergebnisse: Mängelterminierung (z.B. vor Ende der Verjährungsfristen), Verhandlungen und Abnahmen der Mängelbeseitigung, ggf. Begleitung bei der Freigabe von Sicherheitsleistungen (Bürgschaften). Auch hat er Anspruch auf Unterstützung bei der Garantieforderung gegenüber den ausführenden Firmen. Nach der Gewährleistungsfrist endet der Architektenvertrag. Praxis-Tipp: Halten Sie Fristen streng ein. Viele Bauherren sparen sich oft die Objektbetreuung – laut HOAI sind dafür nur etwa 2 % Honorar vorgesehen. Es lohnt sich jedoch, zumindest eine Abschlussbegehung zu vereinbaren, um Restmängel frühzeitig zu erkennen.


Kostenlose HOAI Beratung

Wenn Sie Fragen zur HOAI haben, beraten wir Sie gerne 30 Minuten absolut kostenlos und unverbindlich.

FAQ zur HOAI

Sind die HOAI-Honorarsätze noch verbindlich?

Nein. Seit der HOAI-Novelle 2021 dienen die Mindestsätze nur noch als unterer Honorarsatz (Basishonorarsatz) und die Höchstsätze als obere Honorarsätze. Es gibt kein verpflichtendes Preisrecht mehr. Architekt und Bauherr können das Honorar frei verhandeln. Honorare innerhalb der ehemaligen HOAI-Spannen gelten jedoch nach wie vor als „angemessen“.

Was bedeutet Basishonorarsatz?

Der Basishonorarsatz entspricht dem früheren Mindesthonorar der HOAI. Wird in den Architektenvertrag keine Honorarhöhe in Textform vereinbart, gilt für die Grundleistungen automatisch der Basishonorarsatz als vereinbart. Fällt die Vertragssumme höher aus, wird sie auf den Basissatz herabgesetzt. Wurde ohne rechtzeitigen Hinweis ein niedrigeres Honorar vereinbart, bleibt es bestehen.

Was sind Grundleistungen und Besondere Leistungen?

Grundleistungen sind die im jeweiligen Leistungsbild regelmäßig anfallenden Planungs- und Bauüberwachungsaufgaben, die in den 9 Leistungsphasen beschrieben sind. Dazu zählen z.B. das Erstellen von Plänen, Bauanträgen oder Abnahmen. Besondere Leistungen sind Zusatzaufgaben, die nicht standardmäßig zu den Grundleistungen gehören und gesondert zu vereinbaren sind (z.B. zusätzliche Prüfungen, Nachträge oder spezielle Gutachten). Die HOAI-Listen mit Beispielen für Besondere Leistungen sind nicht abschließend.

Ändert die HOAI 2021 den Leistungsinhalt der Phasen?

Nein. Die Systematik und Inhalte der Leistungsphasen 1 bis 9 bleiben unverändert – die Grundleistungen wurden durch die Novelle nicht verändert. Nur das Honorarrecht wurde angepasst: Mindest- und Höchstsätze sind seit 2021 „Nur noch Orientierungswerte“. Für die Praxis heißt das: Die Phasen und Leistungen sind gleich zu behandeln, aber Honorare können nun freier vereinbart werden.

Kann man heute ein anderes Honorar als die HOAI-Werte vereinbaren?

Ja. Nach aktueller Rechtslage können Architekt und Bauherr jedes Honorar unter- oder oberhalb der früheren HOAI-Spannen vertraglich festlegen. Wichtig ist nur, dass bei Verträgen mit Verbrauchern (privaten Auftraggebern) der Architekt in Textform auf diese Möglichkeit hinweist. Fehlt der Hinweis, gilt der Basishonorarsatz als vereinbart. Andernfalls kann ein höheres oder niedrigeres Honorar vereinbart werden, ohne der HOAI zu widersprechen.
